室內裝修要多久?從設計到完工時程全拆解!加碼解析「室裝許可」與隱形時間成本

買下夢想中的房子後,大家最關心的問題通常是:「我到底什麼時候可以入住?」本篇文章將為您完整拆解室內裝修從 0 到 100% 的真實時間軸,並揭露那些合約上沒寫、卻實質影響進度的「隱形時間成本」!

室內裝修要多久?從設計到完工時程全拆解!加碼解析「室裝許可」與隱形時間成本

室內裝修是一項極其精密的系統工程。許多屋主在規劃時,往往只預算了「工班在現場施工」的時間,卻忽略了前期的圖面討論、建材挑選,甚至是法規必備的「室內裝修許可送審」。導致最終開工延誤、甚至因為管委會限制或材料缺貨而讓入住日期遙遙無期。

一、 裝修時間要抓多久?新成屋 vs 老屋翻新時程對照
房屋的「屋況」與「坪數大小」,是決定裝修時程最關鍵的基石。在沒有大改格局的前提下,以台灣常見的 20 至 30 坪住宅為例,整體時程(含設計與施工)的基本盤如下:
• 新成屋(屋齡 5 年內): 總時程建議預留 5 至 7 個月(純施工約 2 至 3 個月起)。新成屋擁有完善的基礎管線與結構,主要時間集中在木作、系統櫃與風格營造。
※若另外規劃重配水電管線、泥作等,施工期則會視實際情況而定。

• 老屋翻新(屋齡 20 年以上): 總時程務必預留 6 至 9 個月以上(純施工至少 4 個月起跳)。老屋需要經歷拆除、徹底重配水電管線、泥作防水、甚至結構補強,基礎工程扎實了才能進行美化。

二、 裝修四大階段核心流程與時間表

要把一間空屋變成溫馨的家,實務上會依序經歷以下四個主要階段:

階段 1:初步接洽與室內設計期(約 1.5 ~ 2.5 個月)

設計是裝修的靈魂,這個階段考驗屋主與設計師的溝通默契,千萬急不得。
• 現場丈量與需求訪談: 1 ~ 2 週。
• 平面配置圖討論: 2 ~ 3 週,反覆調整動線與格局規劃。
• 3D 效果圖繪製與建材挑選: 3 ~ 4 週,確認視覺風格、挑選系統板材、建材與燈具。
• 施工圖確認與工程報價核對: 2 ~ 4 週,雙方確認預算細項並簽訂工程約。

階段 2:法規必修課!室內裝修許可送審(約 6 ~ 8 週)

根據建築法規,六層樓以上的集合住宅,只要有涉及變更隔間牆、增加浴廁、更改天花板等,都必須依法申請「室內裝修施工許可證」。
委託合格的建築師或室內裝修審查機構送件,簡易室裝審查(住宅類)順利的話通常需要 2 至 4 週取得施工許可函。
請注意:必須拿到這張許可函,工班才能合法進場動工,否則一旦被檢舉將面臨 6 至 30 萬元的罰鍰並勒令停工!

階段 3:工班進場施工期(約 2 ~ 4 個月起)

這是一段將紙上藍圖化為現實的考驗,各工種必須精密銜接。
1.保護工程與拆除工程:預估 3 ~ 7 天。
公共走道、電梯及室內留用設備的防撞防塵保護。

2.水電管線配置與冷氣埋管:預估 1 ~ 2 週。
依據設計圖重新配置插座、開關迴路、給排水管線,並將冷氣銅管與排水管先行預埋。

3.泥作與防水工程:預估 2 ~ 3 週。

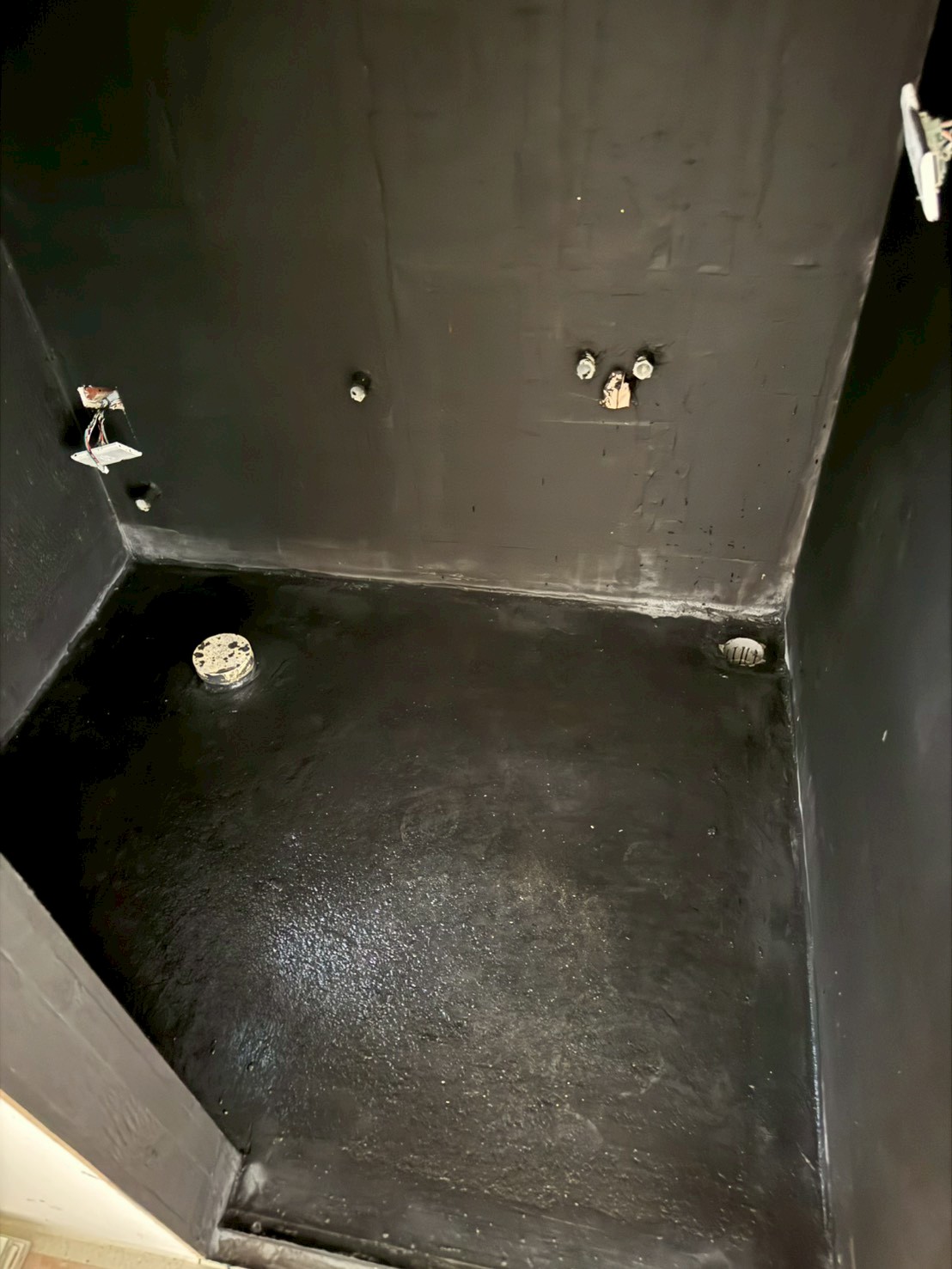

砌磚牆、地面找平、浴室廚房防水層施作。防水層完工後需靜置蓄水測試 24 ~ 48 小時,確保不滲漏。

4.木作工程與天花板:預估 2 ~ 4 週。

木作天花板封板、隱藏冷氣管線、製作造型牆面或訂製木作櫃。

5.油漆工程:預估 1 ~ 2 週。
牆面批土、研磨打底、最後進行乳膠漆或藝術塗料的噴刷施作。

6.系統櫃安裝與雜項工程:預估 1 ~ 2 週。
工廠裁切好的系統板材進場組裝(效率極高,通常 3 ~ 5 天可完成組裝),隨後進行燈具、玻璃、廚衛設備安裝。

階段 4:竣工驗收與清潔入住(約 2 ~ 3 週)

• 裝潢細清: 1 ~ 3 天。由專業清潔公司將施工粉塵、油漆殘膠徹底清除。
• 完工驗收與複驗修補: 1 週。屋主與設計師共同逐項測試開關、抽屜滑軌、油漆收邊。
• 室裝合格證申請: 完工後需拍竣工照,向主管機關申報竣工查驗,約需 2 ~ 3 週 取得「室內裝修合格證明」。

三、 實務上可能產生的隱形時間成本

很多裝修新手看著進度表排了 90 天,就以為 90 天後真的能準時搬進去。事實上,在實務案場中,往往有許多不可控的「隱形時間成本」可能會悄悄吃掉您的時間:

1. 補件與消防圖審卡關(外加 2 ~ 4 週)

室內裝修許可審查時,如果遇到了大樓原先的核准圖說與現況不符,或者大樓本身設有排煙室、撒水頭等消防設備,審查就必須連同消防局一同會審。一旦圖說不完整被退件,每一次補件修正就會讓時間多耗費 1 到 2 週。

2. 管委會的「限時施工令」

多數市區大樓或社區管委會都有嚴格的施工規範:
🚫 週末及國定假日一律禁止施工。
🚫 平日每日施工時間僅限 09:00 - 12:00 與 14:00 - 17:00(1天僅 6 小時)。
🚫 高分貝噪音(如拆除、打石、洗孔),只能安排在特定時段。
換句話說,月曆上的 30 天,在扣除假日與縮短的每日工時後,實際能工作的工作天可能只剩下 18 到 20 天。這就是為什麼工期往往看起來比預期還長的原因。

3. 建材與設備的進口船期(外加 1 ~ 2 個月)

如果您挑選了國外進口的精品磁磚、特殊藝術塗料、特定型號的嵌入式頂級家電(如進口洗碗機、烤箱),一旦台灣總代理沒有現貨需要「期貨訂購」,等貨櫃坐船來台通常需要 30 到 60 天不等。如果沒有在設計初期就定案下單,常常會發生「全屋好了,只等一台家電」而無法驗收的窘境。

4. 氣候不可抗力因素

台灣的梅雨季、颱風季,或是冬季連日陰雨,會讓空氣中的濕度飆高。這對「泥作乾燥」與「油漆上漆」是致命傷。為了確保日後油漆不吐黃、不產生壁癌,設計師在遇到連日大雨時,通常會拉長乾燥靜置的時間,這也是必要的品質等待。

四、 總結:給屋主的精準時程排程建議

想要裝修流程從容不迫,最完美的做法是在「預計入住日期的前 6 至 8 個月」就開始尋找並接洽合適的室內設計公司。
透過提早圖面討論,並在交屋前完成大部分的設計圖,就能在交屋的第一時間無縫接軌申請「室內裝修許可」,不僅能有效縮短工期,更能避開所有隱形的時間地雷,讓您順利、安心地搬進理想的夢想新家。

澐石室內設計
Tel04-22470590
Emailcre-public@cre-interior-co.com
Add

406台中市北屯區北屯路453號6樓

6 F., No. 453, Beitun Rd., Beitun Dist., Taichung City 406015, Taiwan (R.O.C.)

Professional License

室內裝修專業技術人員登記證號: 40E2014352號

© 2026 YS Interior Studio. All Rights Reserved.

LINELINE 諮詢
